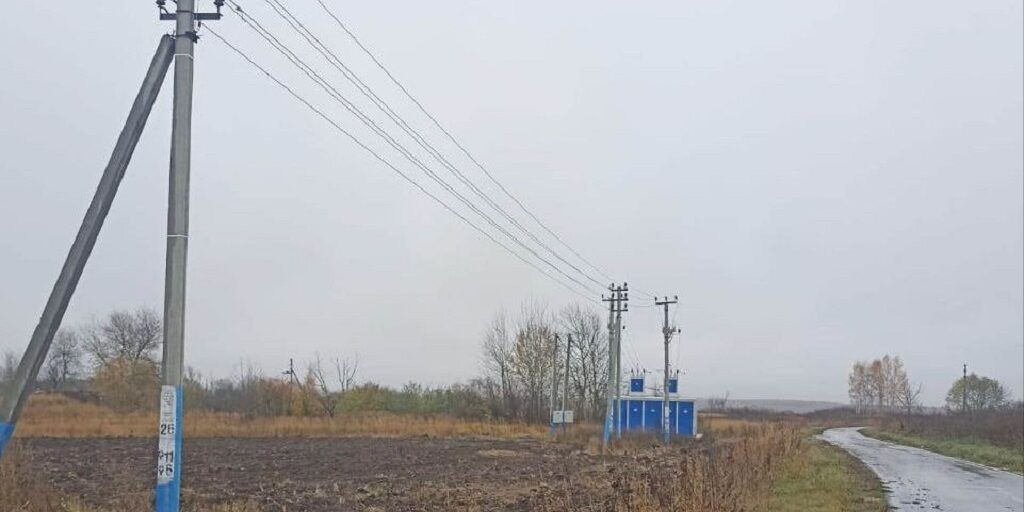

Для выдачи 108 кВт мощности специалисты компании построили двухтрансформаторную подстанцию 10 кВ (с установкой двух трансформаторов по 160 кВА каждый) и провели более 2 км. воздушных линий 10 кВ.
«В регионе значительно упрощена процедура технологического присоединения к электрическим сетям. В текущем году весь процесс сократился до одного этапа и составляет не более 76 дней. Тогда как, например, в 2013 году было 5 этапов, 218 дней, в 2021 году 2 этапа 78 дней (при нормативном сроке 4 месяца)», – сказал министр энергетики Московской области Александр Самарин.
Блочно-модульные очистные сооружения вблизи п. Богатищево производительностью 700 м3/сутки планируется обеспечить станцией глубокой биологической очистки сточных вод и блоками ультрафиолетового обеззараживания. Организация подачи электроэнергии с возможностью резервирования позволит обеспечить стабильность и качество электроснабжения социально-значимого объекта.
Источник: Министерство энергетики Московской области
